Obras espalhadas por Caxias do Sul mudam a rotina de pedestres, motoristas e comerciantes. São pelo menos cinco grandes trabalhos na zona urbana para atender o marco do saneamento básico (até 2033, 99% da população deve ter acesso a água potável e 90% com coleta e tratamento de esgoto) e demandas antigas, como a revitalização do acesso do bairro Desvio Rizzo. O convívio com essas intervenções já dura alguns meses. A reportagem visitou os pontos na quinta-feira, dia 16 de novembro, e procurou o Serviço Autônomo Municipal de Água e Esgoto (Samae) e prefeitura de Caxias do Sul para atualizar a situação de cada uma delas.
Revitalização do acesso do Desvio Rizzo

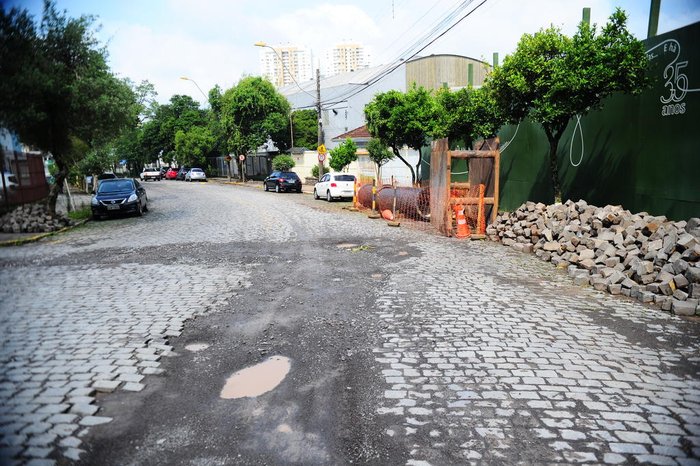

A obra consiste no alargamento e nova pavimentação da Avenida Alexandre Rizzo, além do recapeamento da Rua Cristiano Ramos de Oliveira e vias do entorno. São 1,8 mil metros de pavimentação. O acesso também ganhará novo paisagismo, pistas de caminhada, ciclovia e outros dispositivos. O Samae também moderniza a tubulação nas ruas.
Os trabalhos foram iniciados em maio e a previsão é de entrega em até 18 meses. Ou seja, novembro do ano que vem.
Conforme explicado pelo setor de engenharia da Secretaria Municipal de Obras e Serviços Públicos (Smosp) em setembro, algumas das etapas sofreram impactos por conta do clima chuvoso, mas as equipes atuam para a conclusão total da obra dentro do prazo previsto. De acordo com o setor, o cronograma é adequado para adiantar o trabalho em outras frentes caso alguma fase sofra contratempo.

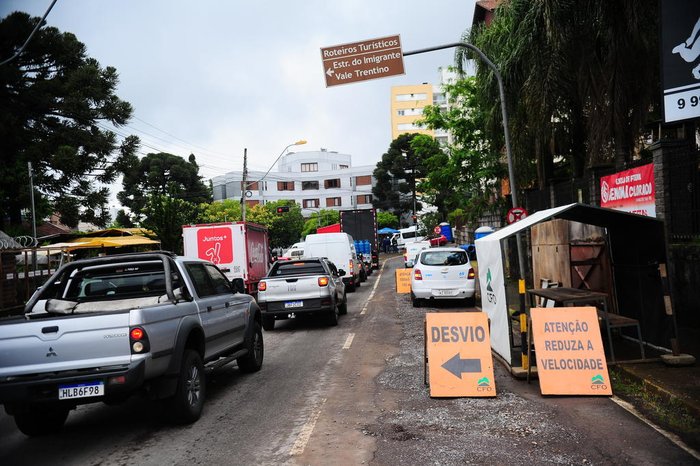

Neste momento, como visto pela reportagem, o asfalto já foi colocado em trecho da Rua Nilceu de Melo Catarina, que foi impactado pelas chuvas de setembro. As obras seguem nessa rua, bem como em trechos da Rua Cristiano Ramos de Oliveira. Também foi conferido avanço na Avenida Alexandre Rizzo, que também segue com trabalhos.
Obra no bairro Cidade Nova

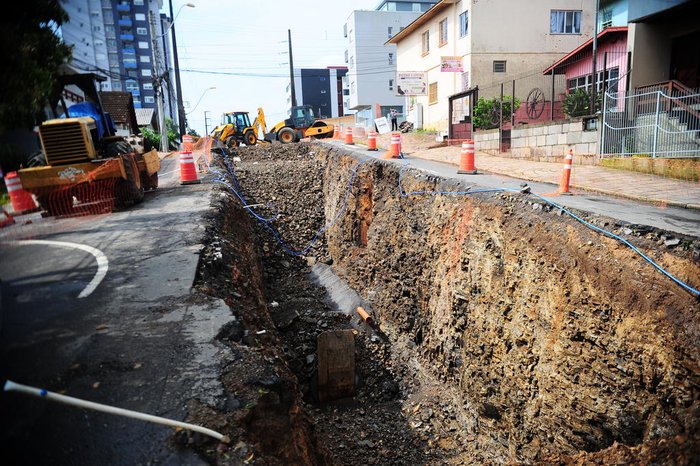

Na Rua Claudino Marcelino Fadanelli uma obra de abertura de uma galeria de drenagem pluvial ficou parada por sete meses. De acordo com comunicado da prefeitura, no início da escavação, em abril, foi encontrado um solo rochoso. Com isso, houve a necessidade de detonações controladas, que precisam de procedimentos para liberação, e cargas maiores. De acordo com a nota, o trabalho é uma ação para reduzir problemas crônicos de alagamento na região.
A reportagem verificou que a obra está em andamento. Assim, os motoristas devem ter atenção, já que não podem acessar a Claudino Marcelino Fadanelli pela Rua Rosa Helena Crocoli Signori. De acordo com o subprefeito do Desvio Rizzo, Clodoreu Rizzotto, não há como dar prazo para conclusão por conta dos imprevistos encontrados até então.
A primeira etapa consiste em uma extensão de 300 metros, onde faltam cerca de 140 metros. Como a obra será ampliada, serão mais 400 metros de extensão para a finalização.
Adutora São José-Santa Catarina
As obras se iniciaram em julho, na Rua Amadeo Rossi, no bairro Fátima. Recentemente, os trabalhos foram focados na Rua Ludovico Cavinato, próximo a rótula antiga Mosteiro. Neste momento, há preparação para que as obras continuem na região. Quando a reportagem esteve na área, tubos e sinalização já estavam separados na Rua João Venzon Netto para a próxima etapa.
O trabalho consiste em implantar 5.524 metros de uma nova rede de distribuição de água, substituindo a antiga, que atingiu o limite da vida útil. Essa rede parte da Amadeo Rossi e vai até a Rua Moreira César, atendendo mais de 60 mil pessoas. O prazo de execução é até abril do ano que vem.
De acordo com o Samae, 50,6% do projeto já foi executado, com a implantação de 2.658 metros de tubos, com os trabalhos dentro do prazo. O investimento total é de aproximadamente R$ 3,3 milhões, com benefício para cerca de 60 mil pessoas da região noroeste da cidade.
As obras ocorrem na rua Frei Pacifico, entre as ruas Emilio Ribas e Oswaldo Cruz e nas ruas João Venzon Netto e Professor Marcos Martini. A etapa seguinte será focada no cruzamento entre as ruas Ivo Remo Comandulli e Dr. Emilio Ataliba Finger.
Rede de drenagem no Sagrada Família
Desde abril, o Samae instala a nova rede de drenagem pluvial no bairro Sagrada Família. A galeria tem 811 metros e fica entre as ruas Atílio Andreazza e Graciema Formolo. A obra, que demanda abertura de trechos das vias tinha previsão inicial de 300 dias. Mas, de acordo com a direção da autarquia, o objetivo é terminar antes deste período. De acordo com comunicado do fim de setembro, mais de 600 metros foram instalados - ou seja, mais de 70% da obra. A demanda é para solucionar alagamentos que atingem a região há mais de 30 anos.
Quando a reportagem esteve no local, na quinta-feira (16), os trabalhos estavam praticamente no cruzamento da Rua Graciema Formolo com a Rua Abramo Girardi.
Adutora Tronco-Sul
Entre os bairros Panazzolo e Cristo Redentor está sendo instalada a nova rede de distribuição de água do Sistema Faxinal. Quando a obra for concluída, a tubulação será responsável por atender mais de 170 mil pessoas de 17 bairros. Os trabalhos ocorrem principalmente na Avenida Independência e tinham a previsão inicial de durar um ano, sendo que foram iniciados no final de maio. Neste momento, como conferido pela reportagem, as obras seguem na Avenida Independência.
Conforme a assessoria do Samae, dos 5.990 metros de tubos previstos no projeto, 2.122 deles foram implantados, representando 36,6% da execução total da obra. No momento, a implantação da adutora acontece em duas frentes de trabalho, uma na rua Treze de Maio, entre as ruas Plácido de Castro e Os Dezoito do Forte e a outra entre as ruas Rua Luiz Antunes e Sarmento Leite. O investimento é de R$ 19 milhões e autarquia diz que a obra está dentro do cronograma. Na última semana, não houve trabalho por conta da chuva.
Rede de abastecimento em Vila Oliva
Além das obras acima, a instalação da rede para abastecimento ao novo aeroporto de Vila Oliva já está em andamento. De acordo com a assessoria do Samae, ela foi iniciada em agosto e já tem 30% do trabalho executado. Serão implantados 13,3 mil quilômetros de tubos, com investimento de R$ 9,7 milhões. A obra foi terceirizada com a empresa Nort Brasil, que tem até fevereiro de 2024 para realizar a entrega.
