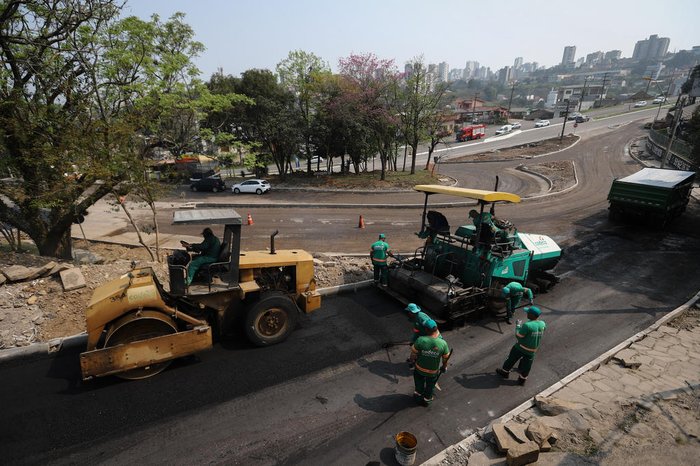

Teve início nesta segunda-feira (2) a pavimentação asfáltica da Avenida Marcopolo e vias do entorno, no acesso ao bairro Planalto, em Caxias. A medida é paliativa e tem o objetivo de eliminar os transtornos causados pela poeira e desníveis na pista, que surgiram com a paralisação das obras de reformulação do entroncamento. A estimativa é de que o asfaltamento seja finalizado ainda nesta semana.
Iniciada em novembro de 2023, a obra andou em ritmo abaixo do esperado até maio, quando foi totalmente paralisada por conta da chuva catastrófica que atingiu o Estado. Com a melhora do clima, contudo, a empresa SUV Empreendimentos, contratada para o trabalho, não retomou as atividades mesmo após diversas notificações da prefeitura. No início de julho, a empreiteira pediu ao município rescisão contratual amigável. A prefeitura não aceitou o pedido e encaminhou o encerramento unilateral do contrato no dia 29 de julho, com a aplicação das penalidades previstas. O trâmite deve durar pelo menos mais 20 dias.
As intervenções provisórias são realizadas pela Codeca e envolveram também a colocação de meios-fios e a recuperação da base da pista. De acordo com a Secretaria de Obras e Serviços Públicos (Smosp), contudo, quando a reformulação do trecho for efetivamente retomada, os pontos pavimentados voltarão a receber intervenções.
A estimativa da Smosp é de que a retomada do trabalho possa ocorrer em novembro. Para isso, será realizada uma nova licitação a partir da atualização dos orçamentos. Para que a data seja cumprida, no entanto, o processo de contratação precisa ocorrer sem entraves.
O projeto
O cronograma original previa que a obra fosse entregue em julho. Ao todo, serão construídos 150 metros de faixa de espera no sentido Ana Rech-Galópolis e uma alça de retorno para proporcionar mais segurança a quem precisa converter à esquerda para entrar no bairro. Também estão previstas sinaleiras e lombofaixas para a travessia de pedestres.
De acordo com a prefeitura, ainda faltam a execução de passeios públicos e canteiros e a conclusão do sistema de drenagem e sinalização viária. Na BR-116, o sistema de drenagem foi iniciado em uma das pistas e precisa ser concluído. Com relação à pavimentação na rodovia, estão pendentes a remoção parcial do canteiro central, execução da alça de acesso, fresagem, repavimentação asfáltica, novos passeios e sinalização viária.
O custo estimado até então era de R$ 4,7 milhões, pagos com recursos de um empréstimo obtido pelo município junto à Corporação Andina de Fomento (CAF). O orçamento atualizado ainda não foi divulgado.
O contrato com a SUV Empreendimentos foi o segundo firmado pelo município para a realização da obra. O anterior acabou rescindido porque a empresa não iniciou o trabalho meses após a assinatura da ordem de início. Ela não apresentou um plano de execução exigido pelo edital de licitação.
