Após as primeiras semanas de trabalho, a empresa Tecnova avança na reconstrução da subestação de energia em Porto Alegre. O equipamento é fundamental para garantir que os trem voltem a chegar até o centro da Capital novamente.
Segundo a Trensurb, os primeiros testes, que farão as viagens até a estação Mercado voltarem a ocorrer, deverão ser realizados entre os dias 15 e 16 de dezembro. Porém, para que as viagens possam ser realizadas, a CEEE Equatorial também precisará religar a energia da região a tempo.
Além disso, a Trensurb precisa repassar para a Tecnova equipamentos sobressalentes que estão em Sapucaia do Sul. O traslado ainda não foi iniciado porque estes estão sendo feitos para saber quais estruturas serão enviadas para Porto Alegre.

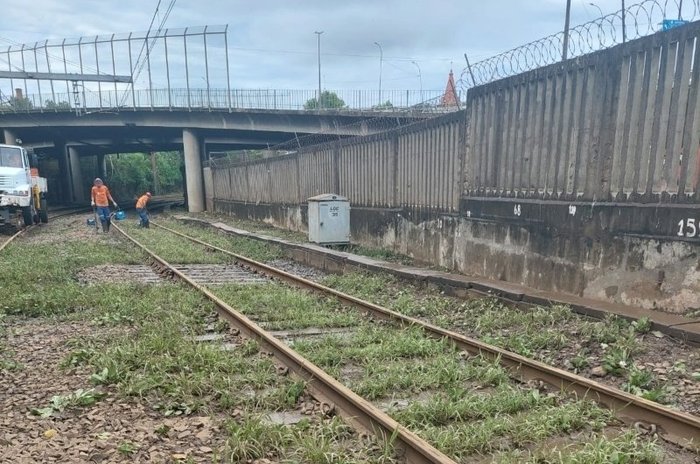

O cronograma segue apertado, mas o planejamento de reabrir as estações São Pedro, Rodoviária e Mercado na véspera do Natal está valendo. Em paralelo, a Trensurb trabalha para recuperar trechos da via afetados e o sistema de sinalização que foi muito prejudicado devido aos furtos de cabos ocorridos durante o período da enchente.
— Estamos trabalhando em diversas frentes, além da (subestação de) energia, como a recuperação de alguns trechos da via permanente e a recuperação do sistema de sinalização que ficou muito prejudicado devido os furtos de cabos durante o período da enchente; a ideia é iniciarmos os testes em torno do dia 15 ou 16 de dezembro, pois também dependemos do clima. Dias de chuva podem atrasar os serviços — informa o diretor-presidente da Trensurb, Nazur Garcia.
O centro de Porto Alegre não recebe trens da Trensurb desde 3 de maio. Já as viagens até a estação Farrapos foram retomadas em 20 de setembro.
Horário de pico
Ao longo dos próximos dois anos e três meses, a Tecnova também precisará religar as demais subestações que irão permitir a redução do intervalo das viagens do trem - hoje chegando a 12 minutos. Antes da enchente, no horário de pico, era possível embarcar a cada 4 minutos.
Depois que as subestações dos bairros Fátima e São Luís, ambas em Canoas, forem religadas, a unidade da Farrapos será totalmente reconstruída, inclusive com a construção de um novo imóvel, que colocará os equipamentos em uma altura superior onde a enchente de maio atingiu. A intenção da Trensurb é evitar que novos alagamentos voltem a afetar o sistema de operação dos trens.
